Mình xin chia sẻ cho anh em một bài lập tiến độ xel như sau

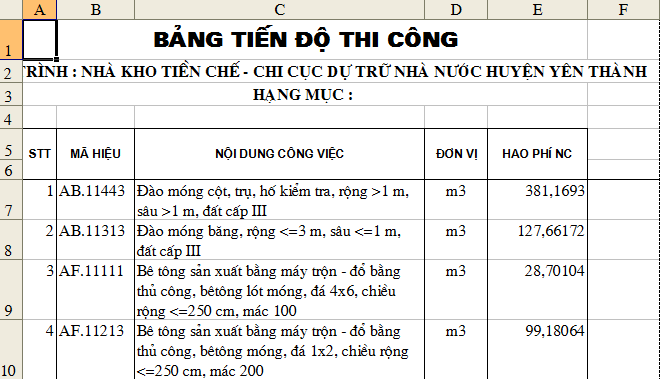

Ta được bảng khối lượng nhân công như sau
Sau đó nhập công trình, hạng mục, tổng số ngày mà chủ đầu tư yêu cầu, số ngày trong 1 cột
Tiếp tục qua tist tiến độ nhập các hạng mục: Đào đất hố móng, SXLD cốt thép móng ....
Lưu ý: mục này dựa vào khối lượng nhân công ở tiến độ ta gộp tất cả nhân công đào đất thành một khối ,sản xuất cốt thép thành 1 khối .....
Sau đó chọn số nhân công trong 1 ngày ví dụ mình chọn 1 ngày 20 NC cho dựng lán trại, 50 NC cho đào đất, SXLD cốt thép 25NC... tiếp tục thực hiện cho hết các mục. Sau đó ta được bảng tiến độ như hình sau
Nếu thấy hay thì chia sẻ, các bạn thấy vướng mắc thì hỏi nhé
Chú ý:
1. Khi làm tiến độ nên in bảng nhân lực từng hạng mục ra giấy;
2. Quy số công việc trong 1 hạng mục vào giấy rồi mới tiến hành chạy tiến độ tránh nhầm lẫn;
3. Khi làm quân, xanh và quân đỏ, hoặc nhiều hồ sơ cùng 1 lúc, thi lập 1 bản xel và 1 bản tương tự triển khai qua autocad, tránh trường hợp giống nhau;
